升级首秀|“冠盛一航” 侧吊工艺拿下项目关键节点

发布时间:2026-08-21 20:55:19

2026年8月20日夜,上海奉贤海域灯火通明,随着“冠盛一航”吊钩缓缓下放,重达2630多吨的上海奉贤1#海上光伏项目220kV海上升压站上部组块精准对接导管架基础,标志着本次高难度海上吊装作业圆满收官。这是 “冠盛一航” 完成升级改造后的首次海上实战,船舶首次应用侧吊工艺完成大型组块吊装,装备改造性能得到现场实战验证。




该项目位于上海市杭州湾北部海域,利用已建奉贤海上风电场海域进行建设,是全国首个"风光同场"市场化引领项目,是国内探索海域资源立体化综合利用的重要示范工程。作为整个光伏项目的“海上心脏”,本次吊装的海上升压站上部组块采用框架-支撑钢结构体系,共四层甲板,平面最大尺寸41.5m×41.5m,总重2630余吨,整体设备集成度高,重心控制标准严苛,吊装施工风险高、技术难度大。

  本次承担施工任务的“冠盛一航”4600T起重船,于今年7月在大连完成重大升级改造,回转吊重能力从3000T提升至4000T。改造完工后船舶迅速南下,第一时间到达奉贤项目施工现场。

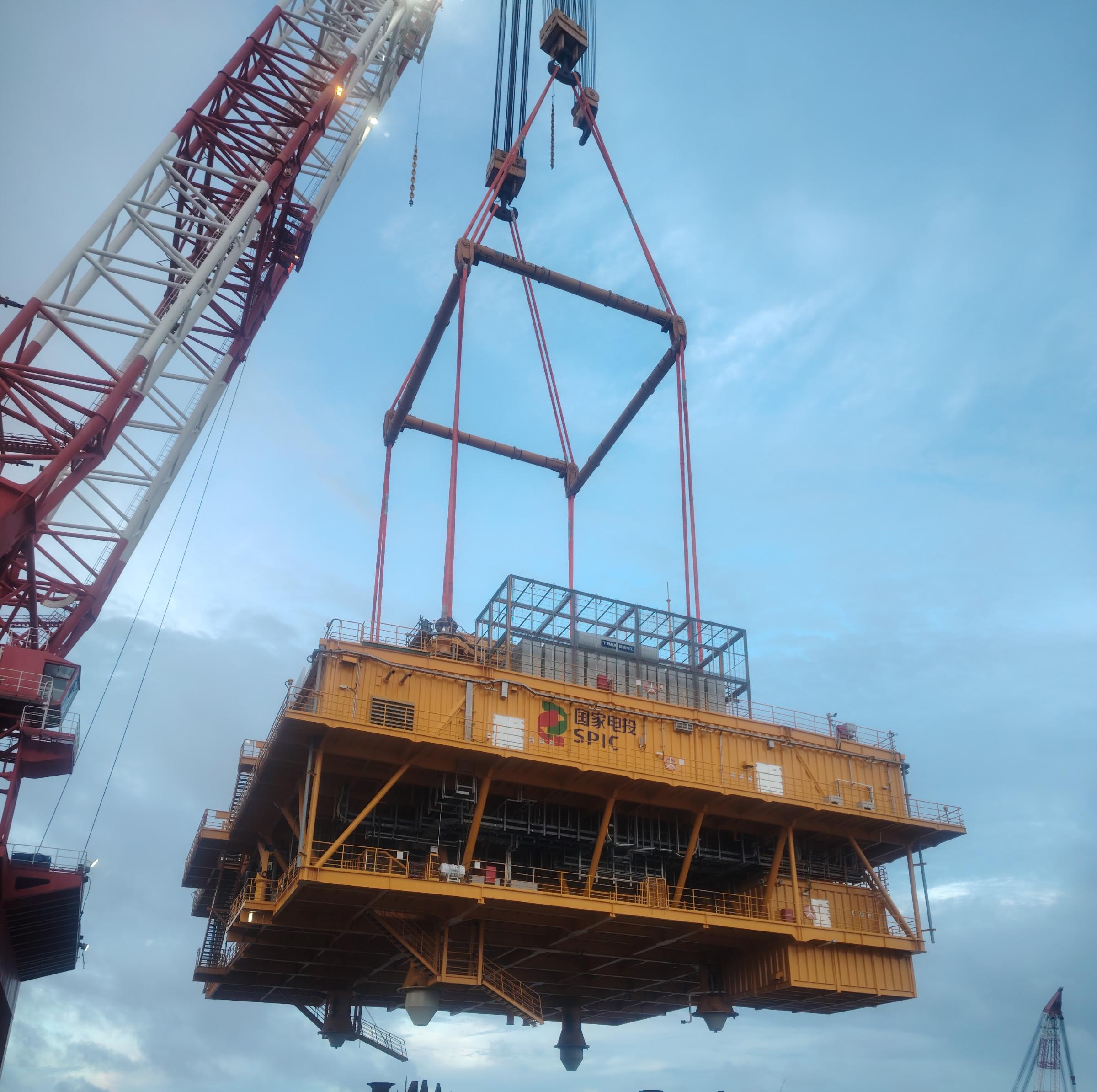

2 (1).jpg


项目现场临近通航航道,海域海况复杂,受作业空间、海流及通航条件多重限制,传统艉吊施工方案难以适配现场工况。经多方专家技术评审,项目最终选用侧吊吊装工艺。侧吊作业会产生较大侧向力矩,对船舶稳性、回转起重能力、锚泊定位都是极大考验。项目团队提前完成吊装模拟演算、船舶稳性复核,细化完善夜间海上施工全流程安全保障方案。这也是 “冠盛一航” 首次挑战该类作业模式。

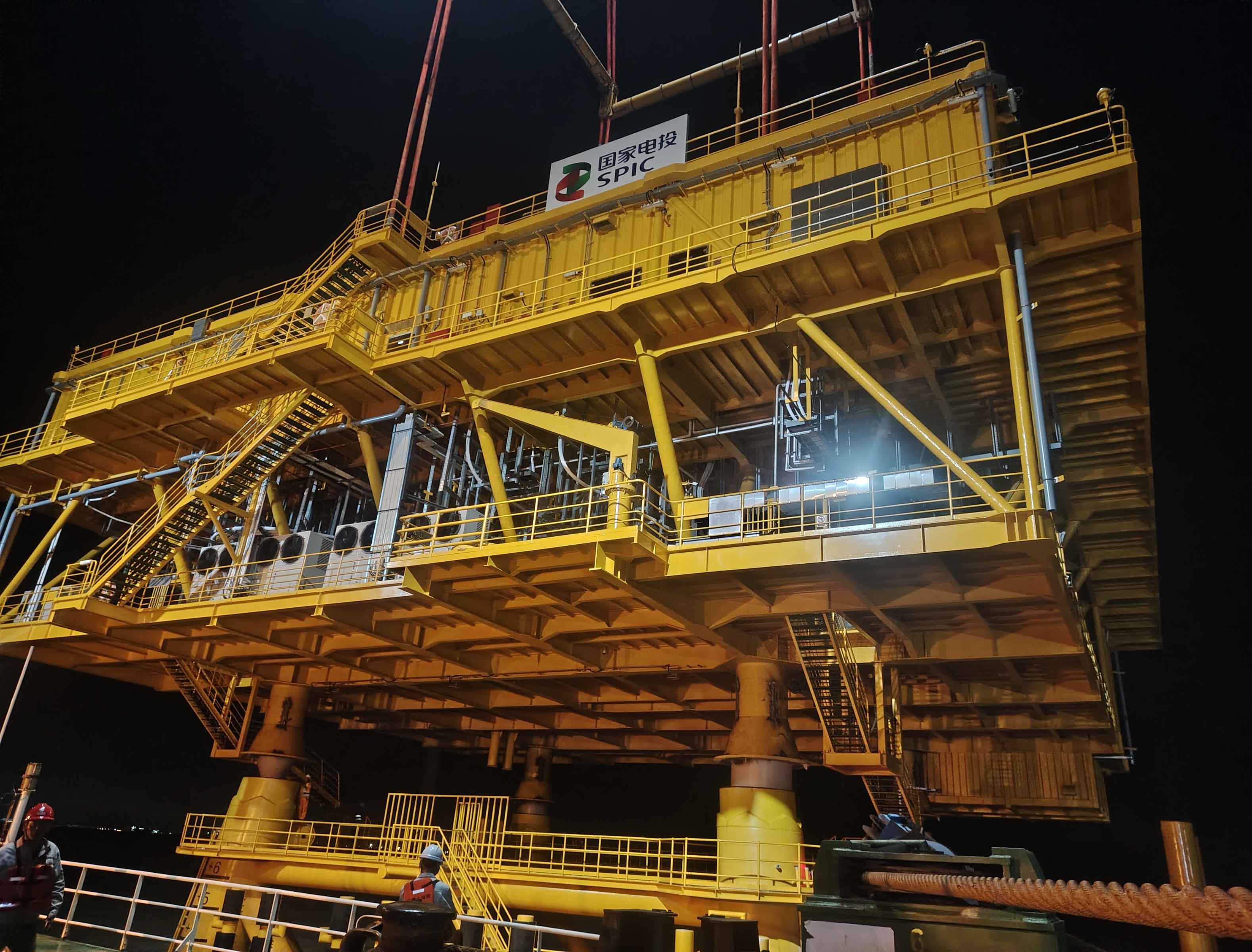

3 (1).jpg


  夜间窗口期作业,海上海况多变,施工条件复杂。依托升级后 4000 吨回转吊重能力和优秀船体稳定性,“冠盛一航” 有序完成组块起吊、回转、移位、就位整套工序,吊载全程姿态稳定,最终实现上部组块精准落位。

  本次吊装的顺利完成,标志着上海奉贤1#海上光伏项目实现关键性节点突破。实战验证了“冠盛一航”改造升级后的综合海工实力,实现大型海工装备硬件能力与吊装工艺的双重突破。下一步公司将持续发挥大型起重船舶装备优势,深耕海上风电、海上光伏等新能源赛道,为我国海洋清洁能源建设贡献力量。
