能打硬仗!长乐项目C22基础沉贯完成

发布时间:2021-07-20 14:35:48

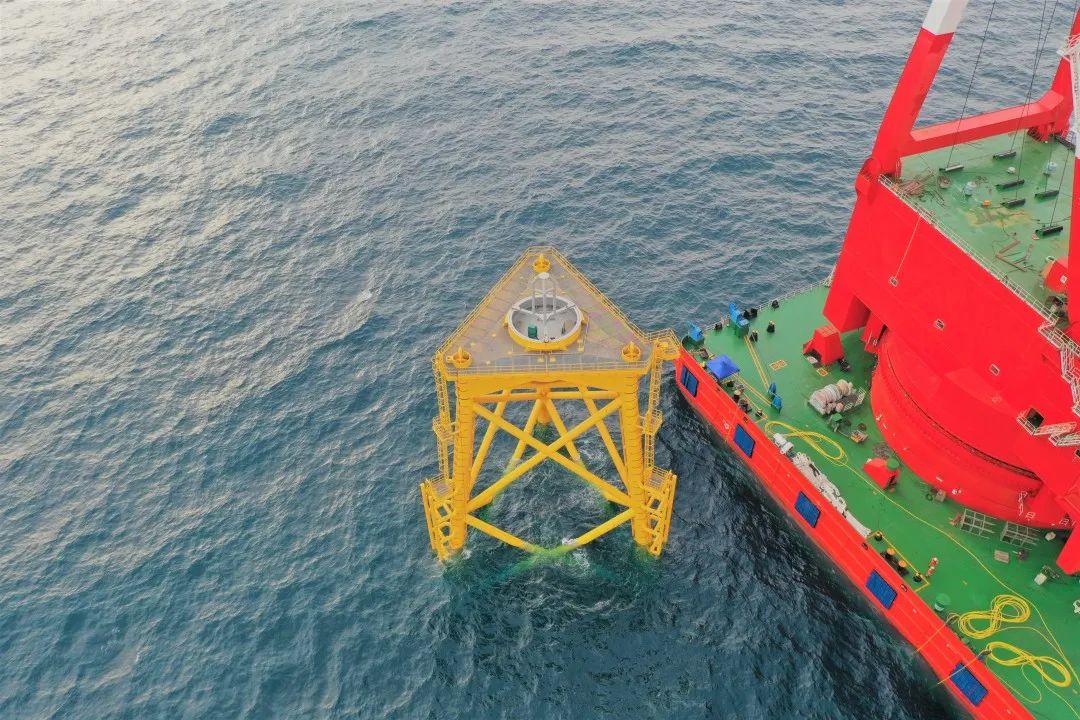

该项目施工水域最深达45米,是目前国内在建的水深最深的海上风电项目,也是导管架单体重量最重、高度最高的海上风电项目,还是国内首个成建制8兆瓦海上风电项目。此次施工的C22机位吸力式导管架,基础高度高达91.2米,吸力桩桩径11米,设计入泥深度21米,设计重量2148吨,理论吊装重量2223吨。C22基础是该项目高度最高的几台基础之一,国内能侧吊完成此基础施工的起重船仅有三艘,该项目的任务将由我司“冠盛一航”完成。image.png

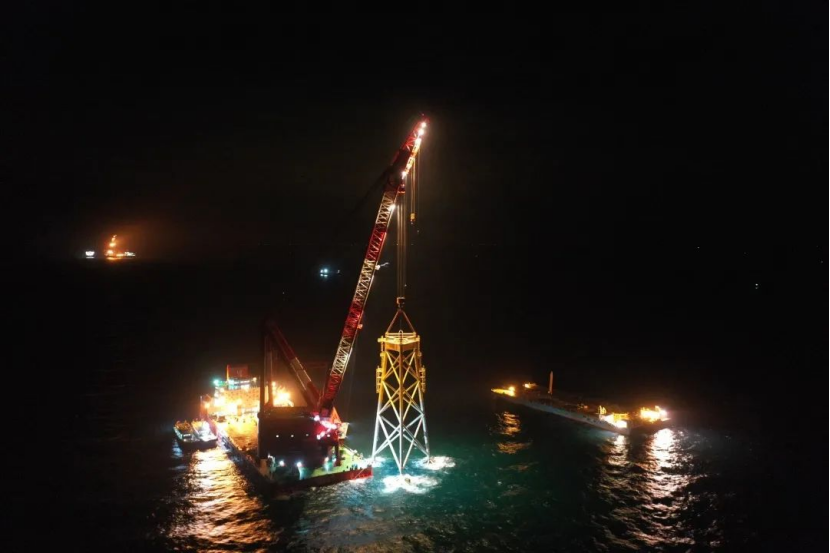

为保证施工过程顺利进行,项目团队坚持“技术先行”的原则,在安装之前经过多次推演及方案研讨,充分考虑施工过程中的各种不利影响,以技术保安全,加大自动化吊索具的技术攻关力度,首次采用超大尺寸重件超高空自动挂钩技术,无需人员登基础顶,在甲板遥控操作,一次完成穿销挂钩。同时,对吸力式导管架的安装工序以及水平度控制进行多次研讨,参战员工与台风赛跑,抢抓台风前有效作业窗口期,按照既定工作安排,各项工作稳步推进,用时23.45个小时完成了吸力式导管架沉贯,不仅保证了吸力式导管架基础施工过程中的安全性,安装精度也控制在1.6‰,在台风“烟花”登陆前,高效完成C22机位基础施工任务。

沉贯完成后,冠盛一航所有施工船舶前往避风锚地避风,静待下一场硬仗。
